Como acompanhar a homologação na concessionária

Acompanhe a homologação de cada usina fotovoltaica no Aster: etapas do projeto, concessionária, prazos e o que fazer quando o processo trava.

Revisado em por João Ricardo Somensi, Engenheiro Eletricista.

sistema.aster.app.br
Tela real do Aster, com dados de uma empresa fictícia

Resposta curta: a homologação vive no módulo Projetos. Abra Projetos › Gestão de Projetos e você vê todos os projetos com cliente, título, potência em kWp e etapa: Em Elaboração, Aprovado ou Concluído. O projeto nasce automaticamente do contrato, e é ele que carrega a engenharia e o processo junto à distribuidora.

A homologação é onde a obra “pronta” fica parada. O sistema está no telhado, o cliente acha que acabou, e o que falta é papel, por isso ela precisa estar visível, não numa planilha de controle paralela.


Antes de começar: a concessionária certa

A concessionária é escolhida lá atrás, na abertura da negociação, e é a do local da instalação, não a do endereço de cobrança do cliente.

🔴 Errar isso só aparece semanas depois, quando o projeto chega na etapa de homologação e o processo é outro. Cada distribuidora tem formulário, exigência e prazo próprios.

💡 Confira a concessionária antes de o contrato virar projeto. É a correção mais barata quando feita cedo.


Passo 1 · Abrir a lista de projetos

Vá em Projetos › Gestão de Projetos. A lista traz:

ColunaO que mostra
ClienteDe quem é a usina
TítuloO nome do projeto, herdado da proposta
Potência (kWp)O porte do sistema
EtapaEm Elaboração · Aprovado · Concluído

Filtros no topo: unidade de negócio, gestor, etapas e período de criação.

sistema.aster.app.br

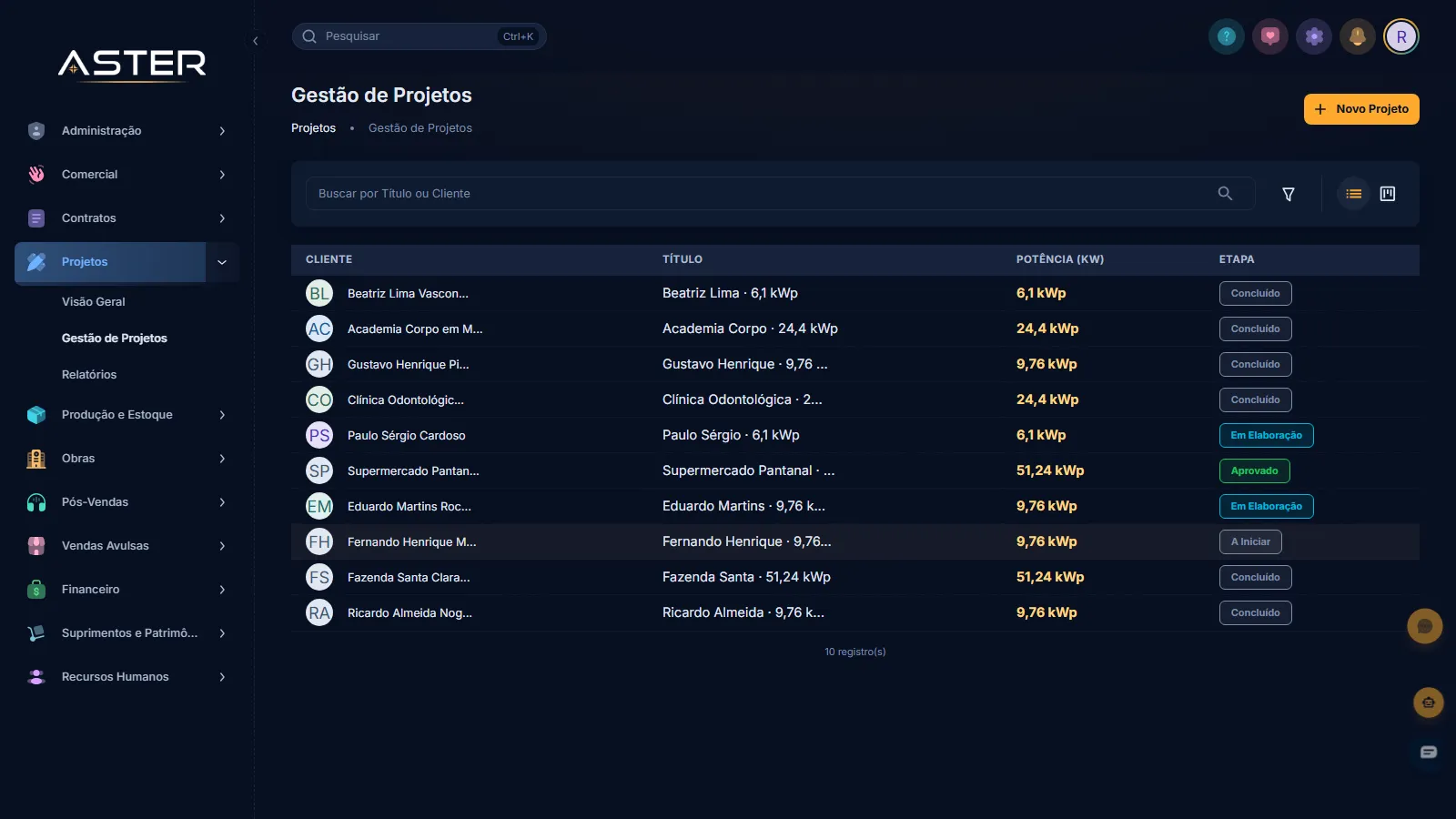

Tela do Aster: Gestão de Projetos com a coluna Etapa
Gestão de Projetos com a coluna Etapa

Passo 2 · Entender as etapas do projeto

EtapaO que significa
Em ElaboraçãoA engenharia está montando o projeto e a documentação
AprovadoO projeto foi aprovado e libera as etapas seguintes
ConcluídoO ciclo do projeto se encerrou

O projeto aprovado é pré-requisito da vistoria. Sem ele, a vistoria não libera: é regra do sistema, não recomendação.


Passo 3 · Acompanhar o que está parado

Use Projetos › Gestão de Projetos › Fluxo de trabalho. Ele separa por estado de andamento:

Não iniciado · Em andamento · Com pendência · Finalizados

🔑 “Com pendência” é a tela que evita o telefonema do cliente. É onde estão os projetos esperando alguma coisa: documento, resposta da distribuidora, correção. Olhe essa tela toda segunda-feira.

sistema.aster.app.br
Tela do Aster: Fluxo de trabalho de Projetos, coluna Com pendência
Fluxo de trabalho de Projetos, coluna Com pendência

Passo 4 · Onde a homologação aparece no contrato

O projeto é a quarta etapa da régua do contrato:

Emitido → Formalizado → Faturado → **Projeto** → Produção → Obra → Vistoria → Entrega Técnica → Finalização

Ou seja: olhando o contrato, dá para ver que aquela venda está travada no projeto, e olhando o projeto, dá para ver por quê. Ninguém precisa perguntar.


O que costuma dar errado

O que você vêPor que aconteceO que fazer
A distribuidora exigiu documento que não temosExigência muda por concessionáriaRegistre a pendência no projeto para não se perder
O processo está parado e ninguém percebeuNinguém olha a tela de pendênciaFluxo de trabalho, coluna Com pendência, toda semana
A vistoria não liberaO projeto não está AprovadoConclua o projeto primeiro
A concessionária está erradaFoi escolhida errada na negociaçãoCorrija o quanto antes, o processo muda
O projeto reabriu sozinhoUma pendência foi registrada na obraÉ esperado: pendência de obra reabre o projeto
Não acho o projetoFiltro de unidade, gestor ou período ativoLimpe os filtros

Perguntas frequentes

O Aster envia o pedido de homologação para a distribuidora? Não. O envio continua sendo feito no portal da concessionária. O que o Aster faz é controlar o processo: em que etapa está, o que falta, quem é o responsável e há quanto tempo está parado.

O Aster faz o projeto elétrico? Não. O desenho continua na sua ferramenta de engenharia. O Aster gerencia o projeto: etapas, documentos, prazos e a ligação com o contrato e a obra.

O projeto nasce sozinho? Sim, a partir do contrato. Também existe Novo Projeto para casos fora do fluxo.

Por que uma pendência de obra reabre o projeto? Porque o que impede a obra de concluir é, quase sempre, algo do projeto ou da documentação. O sistema devolve para onde o problema se resolve.

Dá para ver os projetos só de uma filial? Sim, pelo filtro de unidade de negócio.
